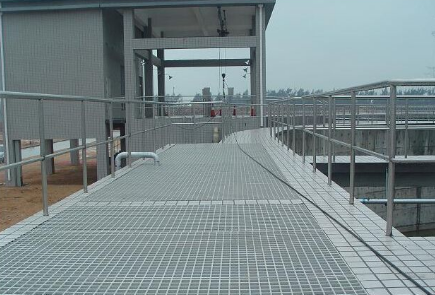

检修平台格栅板的施工与技术要求

浏览: 发布日期:2018-12-25

  检修平台格栅板的施工与技术要求

  下面就详细谈谈检修平台格栅板的施工技术要求。

  平台格栅板的构造

  1.平台格栅板由负载扁钢和横杆按一定的间距经纬排列而成格栅,经向为负载扁钢,即平台格栅板的长度方向;纬向为横杆,即平台格栅板的宽度方向。横杆正交于负载扁钢上的扭绞方钢、圆钢或扁钢。在负载扁钢和横杆的每个交点处,通过焊接将其固定。

  2.排版设计时,根据钢梁之间的实际尺寸确定平台格栅板的宽度。在铺设和搬运中,为了减小外力对平台格栅板造成变形,平台格栅板的长度应合适,本工程平台格栅板长度都控制在3m以内。

  3.事先向生产厂家提出平台格栅板号码编写要求,每块平台格栅板编号由两部分组成:图纸序号-平台格栅板序号,如K7447-6。在现场排版安装时,这样就很方便查找每个位置上的平台格栅板,加快了安装进度,提高了工作效率。

  安装前的准备

  1、平台格栅板的安装在相应钢梁完成以后且涂覆完中间漆、防火涂料进行安装,采用钢梁上架板搭设平台的方法边安装边移动。

  2、现场质量管理人员对进场平台格栅板其品种、材质、规格、涂层和外观质量进行仔细检查,并核对设计图纸和质量证明文件,确保进场产品符合设计要求和国家现行的产品标准。

  3、结构验收后,板料吊运前,认真清除钢梁上的油污、油漆及杂物。保持清洁,严防潮湿,对有弯曲变形处矫正完毕。

  4、平台格栅板的铺设须在高强度螺栓终拧、楼层梁焊接超探合格、引弧板清除、节点补中间漆、防火涂料和临时的安装等完成后进行。

  5、按平台格栅板的铺设图,测放出铺设位置线并用魔线标注在钢梁上翼缘平面上。

  6、安装前请先仔细阅读图纸和装箱单,然后按图和装箱单拆包装,当出现排版和现场情况不符时,不得任意在现场切割,仔细核对图纸和排版图。

  平台格栅板吊运

  1、无外包装的平台格栅板,装卸时应采用吊具。严禁直接采用钢丝绳捆绑起吊。以免造成平台格栅板的变形,影响平台格栅板的安装质量。起吊要平衡,不能有倾斜现象,以防滑落伤人。

  2、按其不同类型的平台格栅板,将其所需块数配置好,吊运到每一施工段区域。

  3、为保护平台格栅板在吊运时不变形,应使用软吊索或在钢丝绳与平台格栅板的转角处加胶皮或平台格栅板下使用垫木,但必须捆绑牢固。

  平台格栅板安装

  1、严格按照平台格栅板铺设图和规范要求将板调直压实,并对称固定。钢梁翼缘宽度为125mm,保证平台格栅板的安装间隙10mm,平台格栅板负载扁钢方向两端在支撑架上 的支撑长度每端约为57毫米,完全满足支撑长度25毫米。

  2、根据标准推荐,平台格栅板采用焊接固定,搁置边每隔500mm一个焊点,角钢焊缝4mm,焊缝长度20mm,平台格栅板安装间隙5-10mm,可根据现场实际情况进行调整。焊接后去除焊渣和飞溅,手工涂两道富锌漆。

  3、严格按照设计院的铺设图安装施工,平台格栅板铺设要求横平竖直。
